Murári si excelentne poradili s vymenenými oknami a krivými špaletami. Od dnes navyše zatvárame kostol po novom.


Murári si excelentne poradili s vymenenými oknami a krivými špaletami. Od dnes navyše zatvárame kostol po novom.

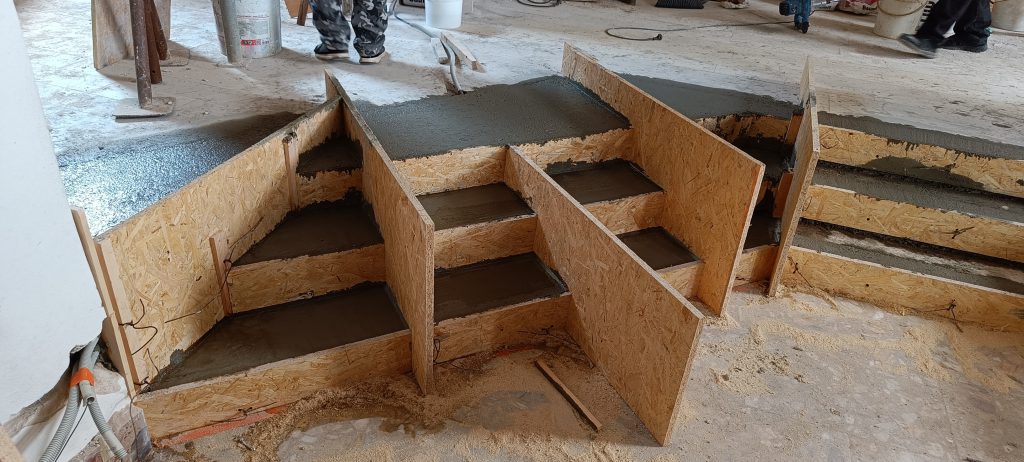

Väčšina sa tam zrejme nikdy nepozrie, tak zverejňujem fotografiu pôjdu nad novou sakristiou. Preto aj zvonku to vyzera takto.


Aj keď je WC takmer na rovnakom mieste ako pred prestavbou, má viacero vylepšení, ktoré vyplynuli z toho čo za tie roky chýbalo alebo zo skúseností pri (ne)používaní

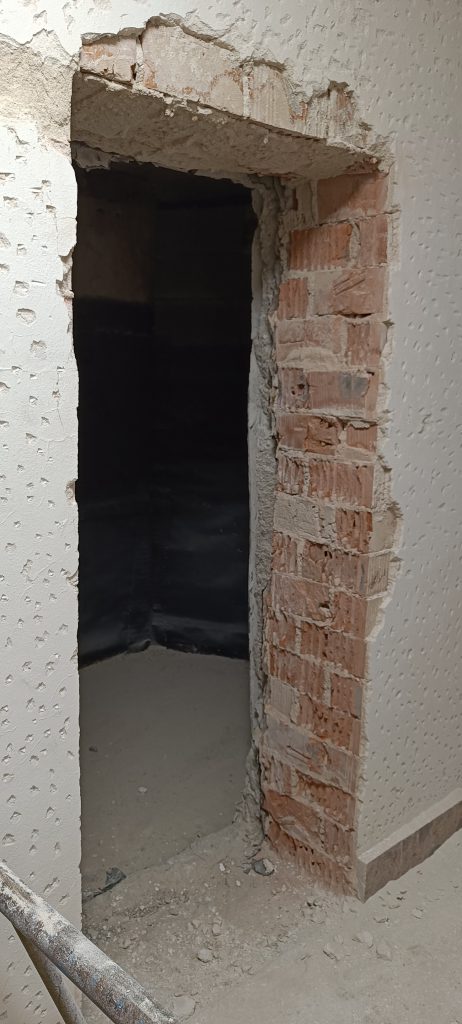

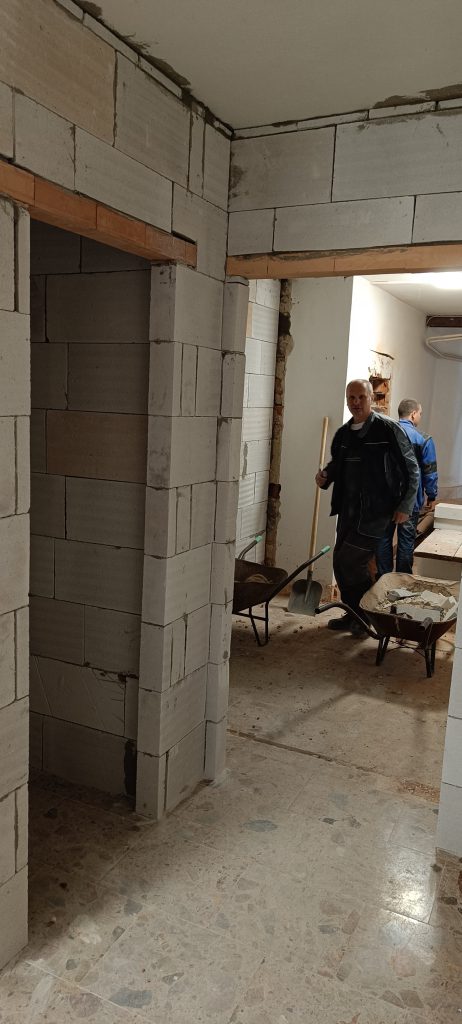

Bolo osadených 6 nových interierových dverí: 2 do spovednice, jedny ako vchodové do sakristie, do WC, smerom k zadnému východu a pod schody a jedny do nového skladu, ktorý vznikol v priestore mimo stavby kostola pod chodníkom za horným východom z chorusu.
Na viacerých miestach je hotový rozvod elektriky a svetiel, tak sú osadené aj nové vypínače a zásuvky.

Zmeny v priestoroch sakristie a kaplnky si vyžiadali aj zmenu v usporiadaní radiátorov.

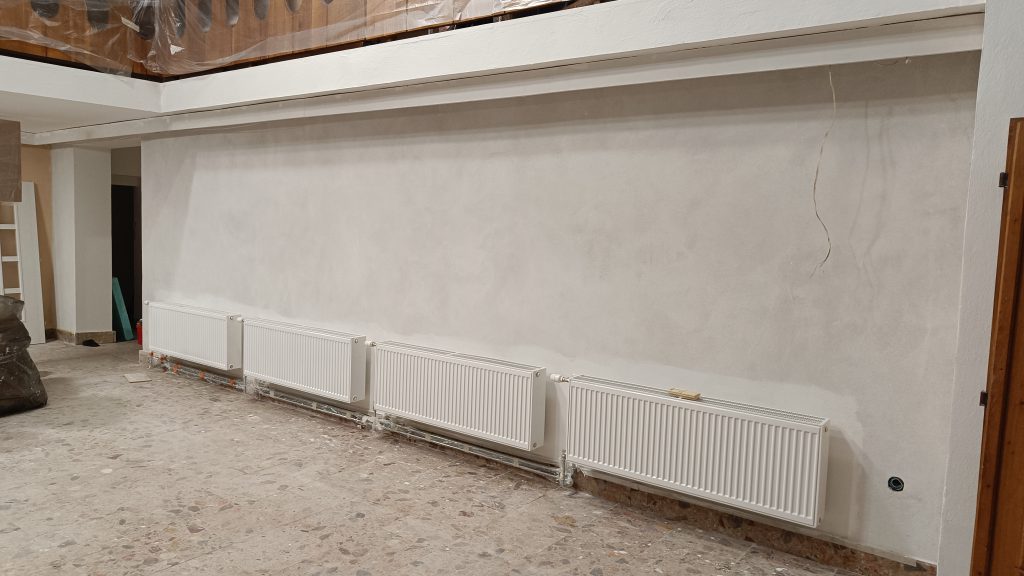

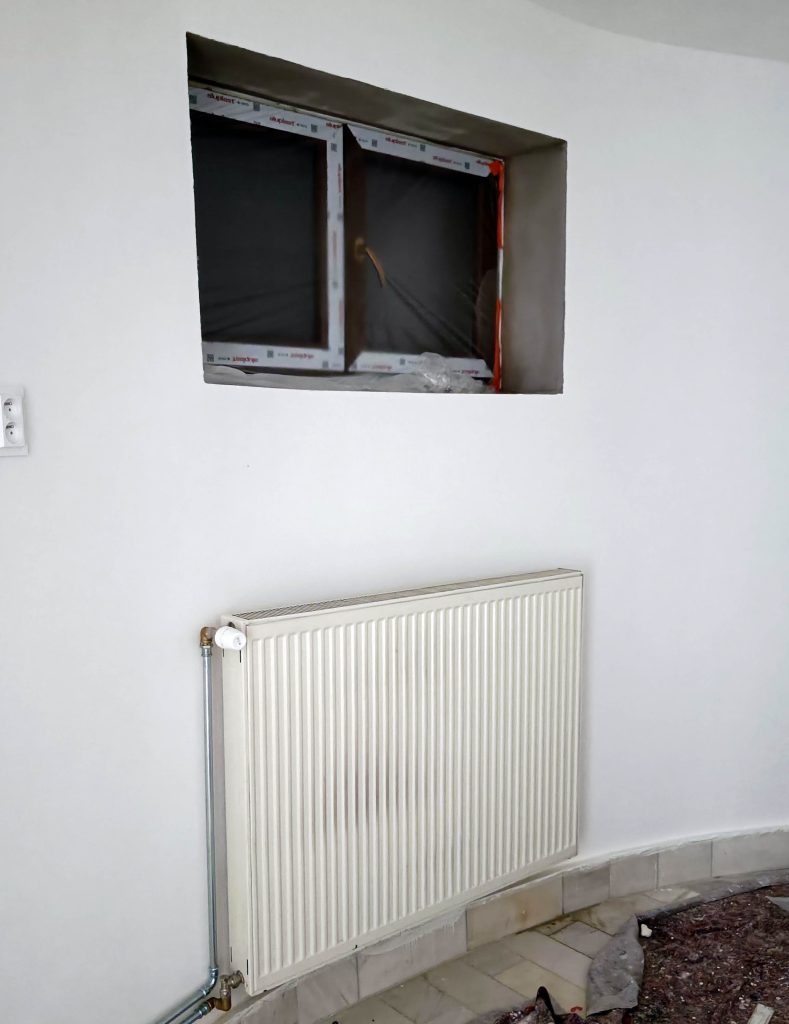

Najvýraznejšou zmenou vo vykurovaní je výmena dvoch veľkých radiátorov v lodi kostola za štyri nízke po celej dĺžke steny. Radiátory už nebudú už také nápadné a navyše sa na stene vytvoril požadovaný priestor na osadenie nových obrazov krížovej cesty.

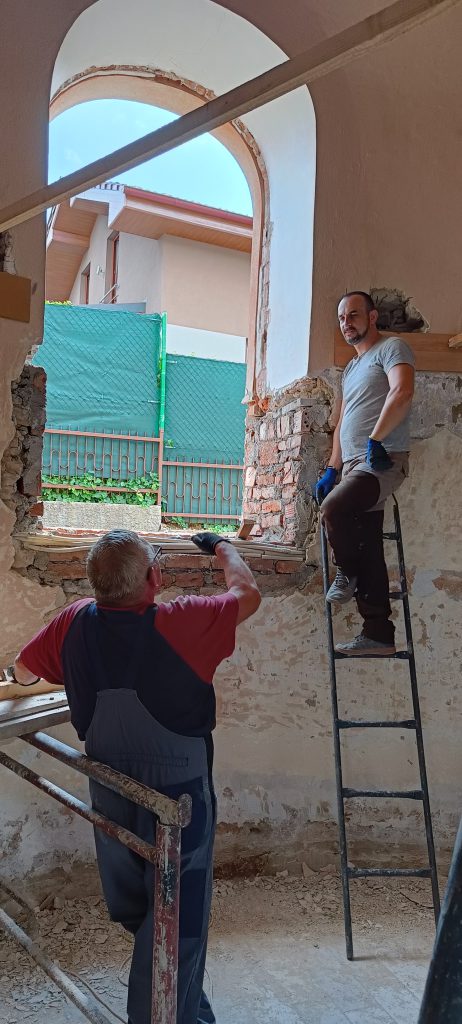

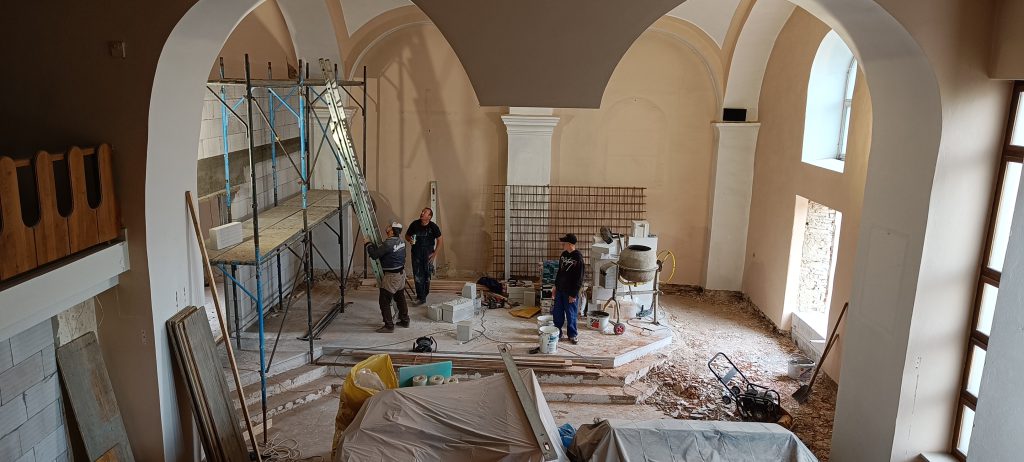

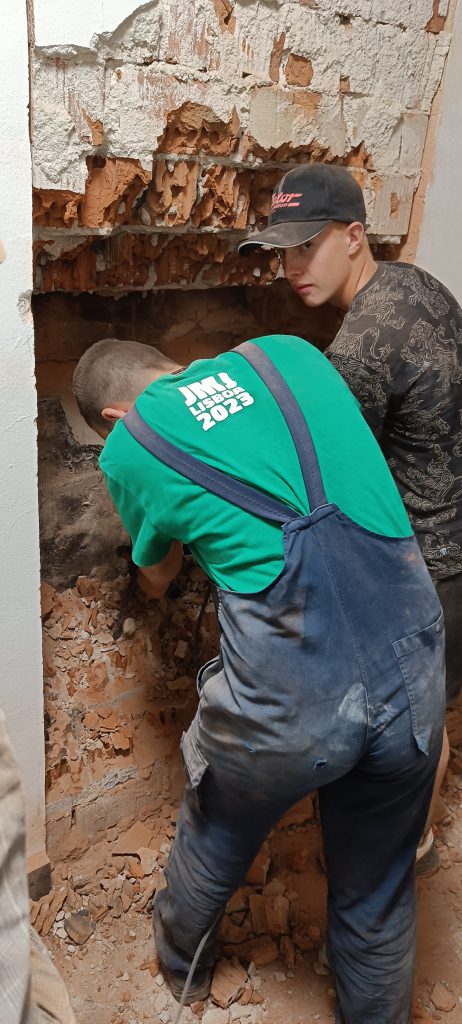

Osadené sú vysoké nové okná i tri malé na choruse. Murári vyspravili špalety a presieťkované steny čakajú na novú omietku. Oprava zvonku si však vyžiada ešte väčšie úsilie.
Keďže i veľké rozhodnutia sa menia v priebehu výstavby, tak sa zmenilo rozhodnutie ohľadom vchodových dvier. Vchodové dvere sa vymenia na konci septembra. Budú podobne sklenené ako teraz, vo farbe okien.

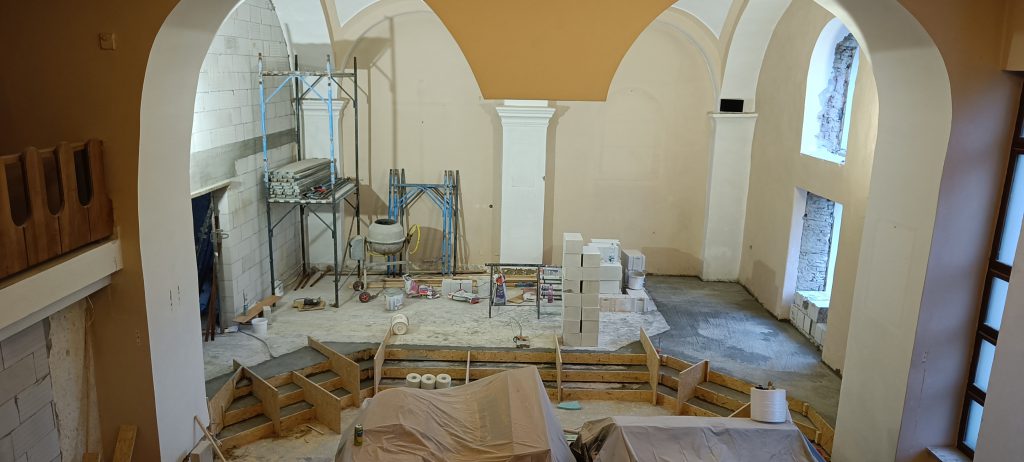

Máme za sebou týždeň výmaľby. Hotové biele steny sú v nových priestoroch sakristie, spovednice a kaplnky, nový biely strop je už v celom kostole.
Malou revolúciou v kostole sú všetky nové svietidlá. Ich hranatý tvar ladí k harmonikovému stropu.

Svätyňa je vymaľovaná v svetlunkej hnedej v prvej vrstve, druhá vrstva bude tmavšia.

Okná su založené a môžme pristúpiť k hrubému upratovaniu, aby sme sakristiu pripravili na výmaľbu a dokončovacie práce. Ostalo ešte zopár stien, z ktorých je potrebné odstrániť starú maľovku.
Plán práce na nasledujúce dni:
